在“能耗双控”和“双碳”背景下
节能政策 逐渐趋紧
业务需求 日益增长
众多存量数据中心
面临着迫切的节能改造压力

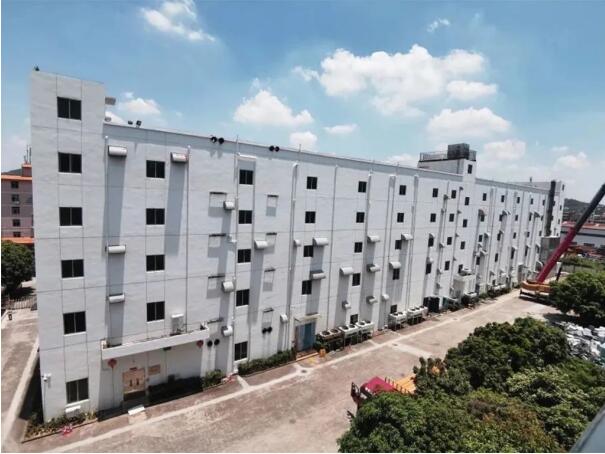

位于广东深圳的中国联通深圳分公司同乐IDC机房,净托管面积10000平方米以上,拥有1000多台机柜,是深圳地区重要的IDC机房之一。
同乐机房运行已超过十年,各项基础设施趋于老化,能效低下,PUE接近1.8,能耗压力日渐严重;同时机柜功率密度不足3kW, 难以应对业务增长和竞争压力。深圳联通决定立即启动机房节能改造项目,将机房PUE目标降低至1.3,同时要求改造过程中机房业务运营不间断。

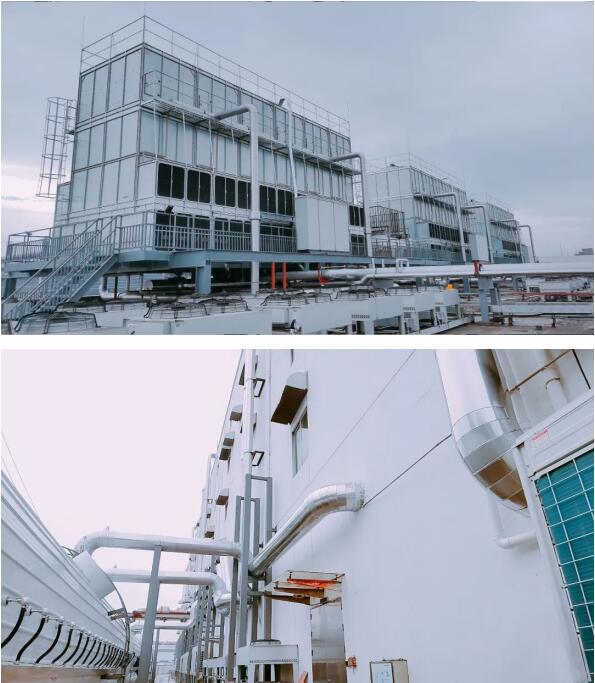

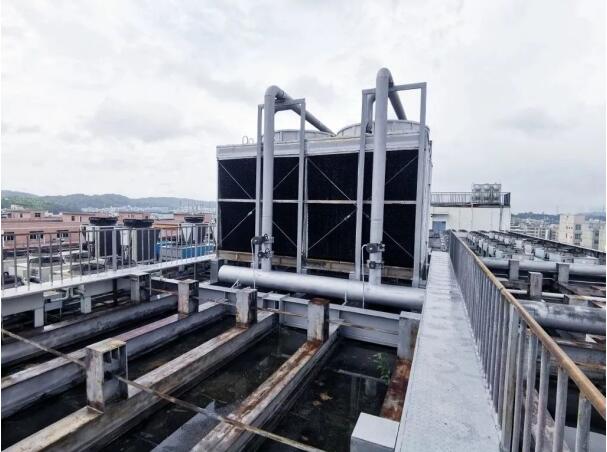

同乐机房室外冷塔改造前照片
同乐机房的节能改造项目不仅限于设备更换,而是涉及到多个系统的整体改造,包括高低压配电、暖通、UPS、动环监控及空调群控等系统,需要全面规划设计、多产品交付和整体施工,对整体的交付能力提出严苛要求。此外,机房的建筑空间布局狭小,靠近居民区,外部空间亦十分受限,加大了施工难度。
经过综合考量,深圳联通同乐机房节能改造项目采用了总包方式,由总包商按要求的PUE指标,完成机房节能改造的全面交付。

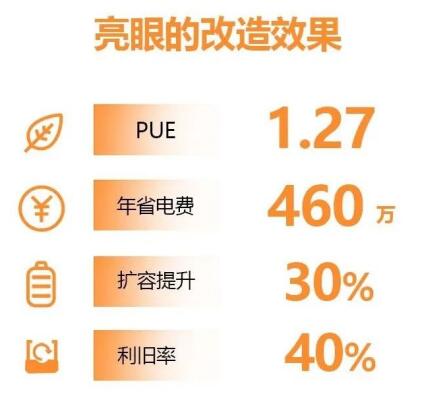

最终维谛技术(Vertiv,VRT:NYSE)成功中标深圳联通同乐机房改造总包项目,并在保证业务连续性的基础上顺利完成工程交付,将PUE从1.8降至1.27,践行了“可信节碳,全程陪伴”的技术理念。
PUE从1.8到1.27
维谛技术如何做到的?
制定方案
实地勘测、诊断分析、量身定制
经过现场勘测,维谛技术(Vertiv)对同乐机房节能改造项目进行了全面的诊断分析,为客户量身定制了改造方案:
● 根据机房现场空调系统风水并存的特点,对原有风冷定频系统实施变频改造,对冷冻水系统采用高效的磁悬浮主机加室外冷塔。
● 提高进回风/水温度,加大自然冷源的利用。
● 采用动态在线UPS系统扩容。
● 利用AI结合手动调优,处理功率密度提升之后出现的热点和气流组织优化问题。
交付落地
全场景产品+专业工程服务+全流程数字化工具
深圳联通同乐机房改造项目涉及配电、暖通、UPS、动环监控等多个系统的整体改造,维谛技术(Vertiv)拥有全面的产品技术能力,能够满足客户的产品需求,为方案的顺利交付落地打下了坚实的基础。

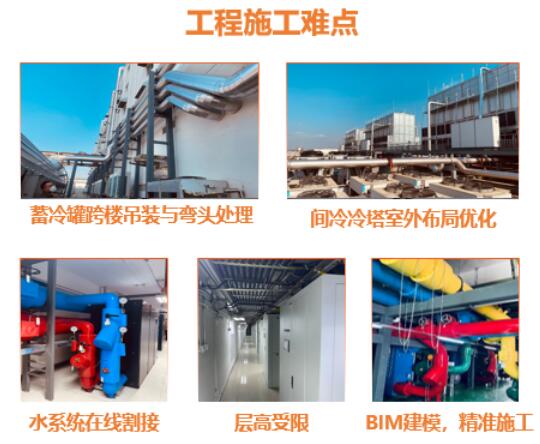

改造实施过程,困难重重。
因为机房靠近居民区,空间非常受限,需要对蓄冷罐进行跨楼远距离吊装,对数据中心顶层原有室外冷凝器进行布局优化。为了保证机房业务运行不间断,需要进行水系统在线割接。
配电室和冷水主机机房空间层高受限,施工难度大。

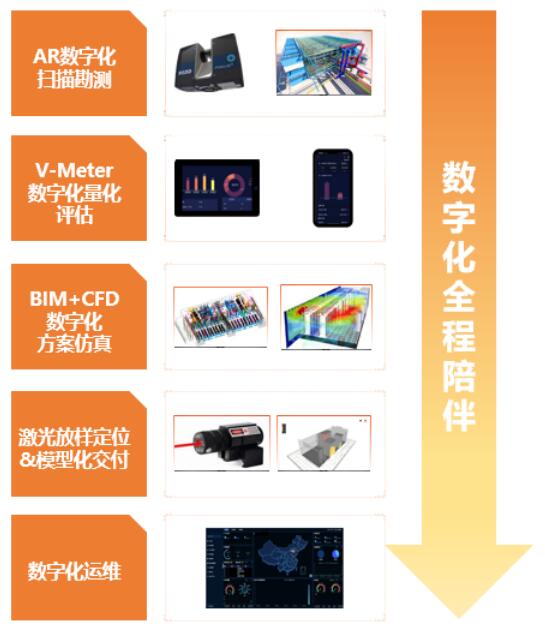

维谛技术(Vertiv)专业的节能改造工程团队,借助先进的数字化工具,通过BIM建模和激光精准定位,在空间受限的不利条件下,保证了工程的顺利交付。整个工程实施中对水系统和电系统实施5次在线改造,业务无一中断。
可信节碳,全程陪伴
维谛技术(Vertiv) 凭借全场景产品,专业的工程服务和全流程数字化保障,顺利完成深圳联通同乐机房节能改造项目,让老旧机房重焕风采。
